常州龙江路高架匝道同步顶升更换支座 城市高架匝道支座更换流程
发布日期:2022-09-21 访问量: 字号 A- A A+
  • 应用领域:桥梁
  • 使用设备:薄型自锁液压千斤顶
常州龙江路高架匝道同步顶升更换支座

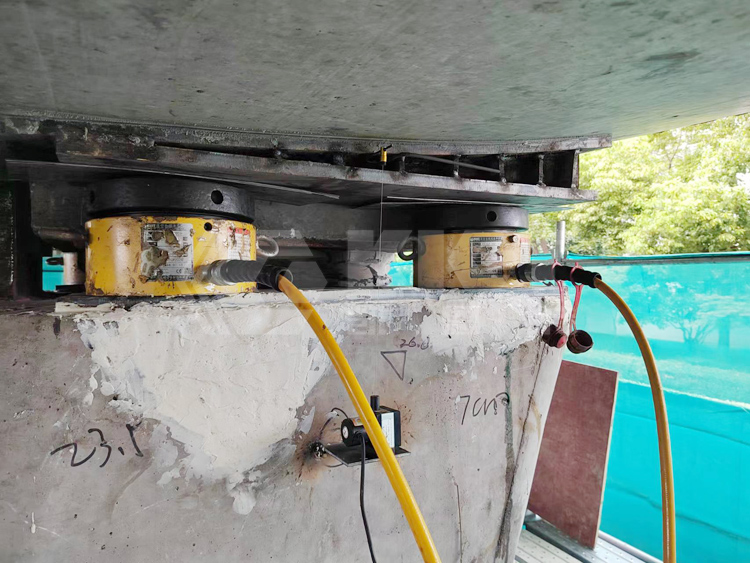

常州龙江路高架匝道同步顶升更换支座

常州龙江路高架匝道同步顶升更换支座,选用32台 200T-50mm薄型自锁液压千斤顶,配套两套PLC 8点智能控制同步顶升液压系统使用,同步精度±0.5mm,此次施工主要采用在立柱上架设千斤顶整体顶升匝道的方式。顶升完成后,将对损坏的橡胶支座进行维修,并对支座相关配套设施进行保养。待维修保养完成后,放下千斤顶,匝道复位,整体顶升效果良好!

橡胶支座老化
橡胶支座老化

橡胶支座,材料易老化,且长期处于超负荷运载状态,桥梁支座经常出现开裂、脱空、剪切变形过大等病害。支座病害会随着交通量增加、车型增大、轴荷加重呈现指数级增加,所以一旦发现老化就要及时安排更换,从而保证桥面的安全通行。

PLC同步顶升系统对梁体整体顶升

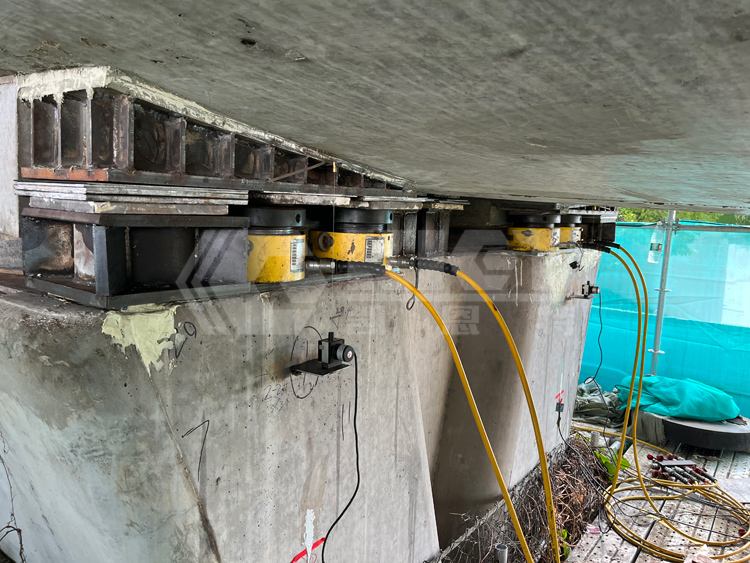

PLC同步顶升系统对梁体整体顶升

由于更换支座时,必须将梁体顶升,所以更换期间需短暂中断交通,故要求施工方便、工期短,尽可能减少对交通的干扰。施工方迅速确立了桥梁整体顶升方案,各方面有序进入,下面是常州龙江路高架匝道支座更换的具体流程。

高架匝道同步顶升更换支座施工
高架匝道同步顶升更换支座施工

城市高架匝道支座更换流程:

1、摆放液压千斤顶和传感器,将液压千斤顶置于立柱上,在关键部位预先固定牛角上摆放传感器。

2、将液压千斤顶、传感器连接到同步顶升系统以及PLC箱控制箱。

3、打开工作电脑,可以实时查看各传感器反馈的数据,自动分析桥梁顶升过程的安全状态。电脑为顶升过程提供可视化、图像化的实时反馈。

4、贴合:贴合是为了消除支撑的非弹性变形和承重地基的沉降。对液压千斤顶同时同时,同步抬升,整个抬升过程中应保持千斤顶的行程大致相同,整个桥面板即将离开支座时停止顶升。停放1~2小时进行观察基础的沉降和托梁的变化。

4、整体顶升。等停放1~2小时观察顶升体系无任何变化后,开始整体顶升。每台液压千斤顶的顶升速率根据同步顶升系统的控制,使各点位同步顶升。

5、自锁。等将梁(板)适当顶起,使支座脱空不受力,将所有自锁液压千斤顶螺母旋紧,从而使活塞锁死,保证后续工作的安全、顺利开展。

6、更换支座:对破旧支座进行调整或更换。

7、解锁机械锁:将所有自锁液压千斤顶螺母旋松到位,等待活塞回缩。

8、落梁:所有工作做好之后,对液压千斤顶同步降落,支座更换完成。

高架匝道同步顶升液压千斤顶摆放
高架匝道同步顶升液压千斤顶摆放
高架匝道同步顶升液压千斤顶摆放
高架匝道同步顶升液压千斤顶摆放
高架匝道同步顶升液压千斤顶摆放
高架匝道同步顶升液压千斤顶摆放
高架匝道同步顶升液压千斤顶摆放
高架匝道同步顶升液压千斤顶摆放
PLC同步顶升系统对梁体整体顶升
PLC同步顶升系统对梁体整体顶升
PLC同步顶升系统对梁体整体顶升
PLC同步顶升系统对梁体整体顶升
